国网新源河北抚宁抽水蓄能电站首台机组座环蜗壳顺利吊装
来源: 冀云  祖迪
2025-08-04 09:40:13
分享:

  长城网·冀云客户端讯(记者 武佩剑 祖迪)8月1日10时10分,随着现场总指挥一声令下,国网新源河北抚宁抽水蓄能电站1号机组座环蜗壳在桥机的精准操控下缓缓升起,经过位置调整、平稳转运和精准对位,最终稳稳落于1号机坑基础环上,标志着该电站机电安装工程迈入新阶段。

  2025年6月17日,国网新源河北抚宁抽水蓄能电站首台座环蜗壳运抵现场。

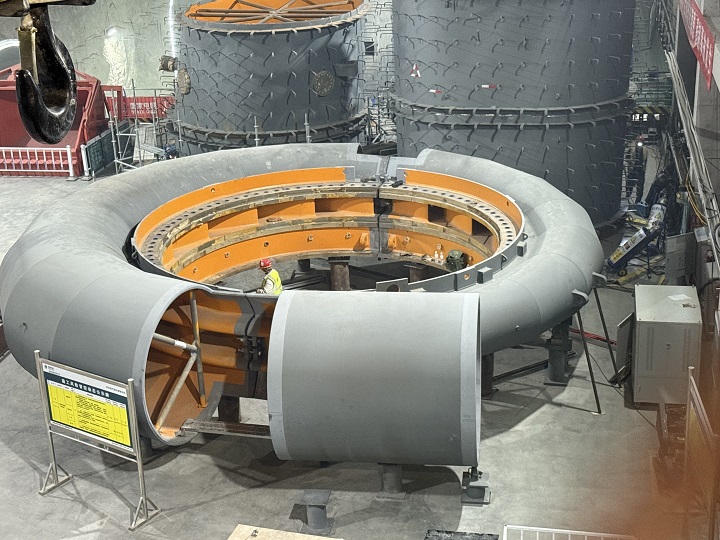

  作为水轮发电机组的核心过流部件,此次吊装的座环蜗壳承担着引导水流、传递载荷等关键作用,其安装精度直接影响机组长期稳定运行。该部件采用高强度钢制造,总重176吨,高2.5米,分两瓣运抵电站现场,在电站安装间完成组圆、焊接等工序后形成最大直径近12米的整体结构。

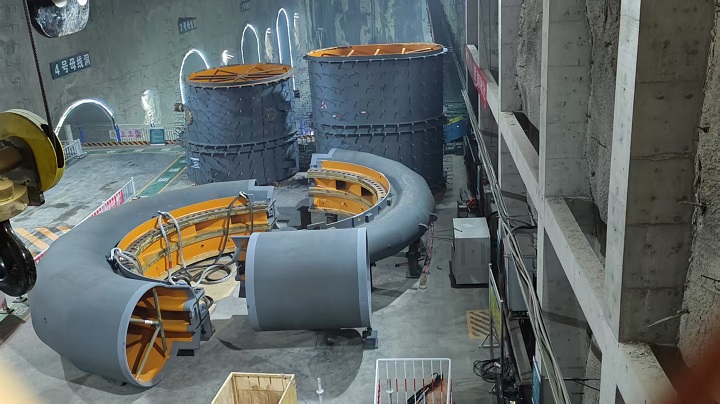

  2025年6月25日,国网新源河北抚宁抽水蓄能电站首台机座环蜗壳正在组装。

  电站座环蜗壳具有体积大、刚性强、安装精度要求高等特点。为确保吊装万无一失,国网新源河北抚宁抽水蓄能电站提前谋划、周密部署。施工准备阶段,建设团队针对组焊工艺、吊装路径、风险防控等难点问题进行深入研讨,制定详细施工方案。同时严格执行焊接工艺标准,对焊缝温度、电流参数实时监控,焊后经检测,座环平面度、圆度等关键指标均优于行业标准,焊缝探伤合格率达100%。吊装前,工作人员对250吨桥机性能、吊具强度及作业区域安全防护措施进行全方位检查,明确各级人员岗位职责,落实三级风险管控要求,确保每个环节责任到人。吊装过程中,现场指挥精准果断,操作人员配合默契,桥机运行平稳有序。经过近30分钟的精细作业,座环蜗壳成功就位,各项参数符合设计要求,吊装任务圆满完成。

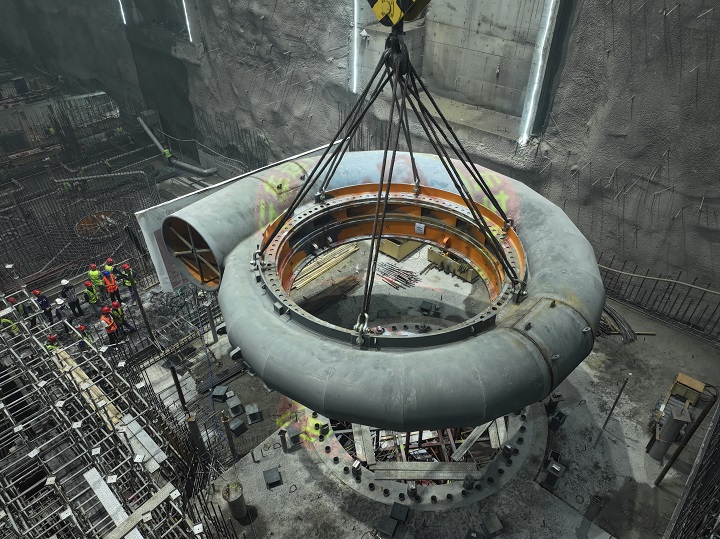

  2025年8月1日,国网新源河北抚宁抽水蓄能电站首台座环蜗壳顺利吊装。

  此次首台机组座环蜗壳的顺利吊装,为后续机电安装奠定了坚实基础。项目团队将以此次节点为契机,持续优化施工组织,强化全过程质量管控,全力推进首台机组并网发电目标的实现,为区域能源结构优化与绿色低碳发展注入新的动能。

  国网新源河北抚宁抽水蓄能电站位于河北省秦皇岛市抚宁区。电站总装机120万千瓦,额定水头437米,安装4台单机容量30万千瓦的可逆式水泵水轮发电机组,计划2027年首台机组投产发电,2028年全部投产发电。
